Thủ tướng chỉ đạo gỡ vướng dự án điện khí LNG 3 tỷ USD

Dự án điện khí LNG Long An I và II, tổng vốn hơn 3 tỷ USD do VinaCapital và GS Energy đầu tư, đang bước vào giai đoạn then chốt khi Thủ tướng yêu cầu xử lý dứt điểm.

Áp lực gỡ vướng tại dự án điện khí quy mô lớn

LNG - 60s Hôm Nay
Thủ tướng chỉ đạo gỡ vướng dự án điện khí LNG 3 tỷ USD. Ảnh: Vietnamfinance

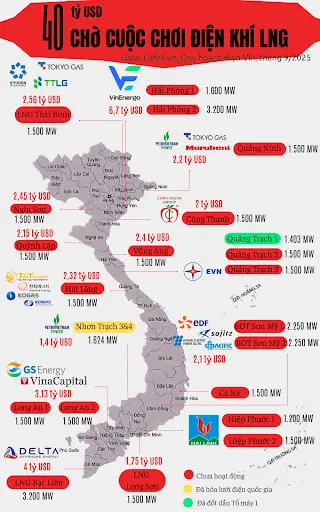

Hai dự án điện khí LNG Long An I và II, nay thuộc địa bàn tỉnh Tây Ninh sau điều chỉnh địa giới hành chính, được xem là một trong những dự án năng lượng quy mô lớn nhất tại khu vực phía Nam hiện nay. Với tổng công suất 3.000 MW và tổng mức đầu tư khoảng 3,13 tỷ USD, dự án do liên danh GS Energy của Hàn Quốc và VinaCapital làm chủ đầu tư, dự kiến khởi công vào cuối năm 2025.

Tuy nhiên, quá trình chuẩn bị đầu tư kéo dài nhiều năm đã bộc lộ không ít vướng mắc. Kết luận của Thanh tra Chính phủ trước đó chỉ ra một số tồn tại trong công tác chuẩn bị dự án, yêu cầu các cơ quan liên quan phải rà soát, điều chỉnh để đảm bảo tuân thủ đúng quy định pháp luật. Điều này khiến tiến độ triển khai bị chậm so với kế hoạch ban đầu.

Trong bối cảnh nhu cầu điện tăng cao và áp lực đảm bảo an ninh năng lượng ngày càng rõ nét, việc dự án LNG Long An I và II chưa thể bước sang giai đoạn thi công đã đặt ra yêu cầu cấp thiết về một cơ chế tháo gỡ quyết liệt hơn. Đây cũng là lý do khiến dự án được đưa vào nội dung làm việc trực tiếp giữa Thủ tướng Chính phủ và lãnh đạo địa phương trong tháng 12/2025.

Kết luận của buổi làm việc cho thấy Chính phủ nhìn nhận đây không chỉ là vướng mắc của riêng một dự án, mà là bài toán chung của nhóm dự án điện khí LNG đang triển khai trên cả nước.

Chỉ đạo trực tiếp từ Thủ tướng, đặt mốc thời gian cụ thể

LNG - 60s Hôm Nay
Thủ tướng chỉ đạo gỡ vướng dự án điện khí LNG 3 tỷ USD. Ảnh: Vietnamfinance

Văn phòng Chính phủ sau đó đã ban hành kết luận của Thủ tướng Phạm Minh Chính, trong đó giao Phó Thủ tướng Bùi Thanh Sơn chủ trì họp với các bộ, ngành và địa phương liên quan để xử lý dứt điểm các khó khăn của dự án LNG Long An I và II. Yêu cầu được đặt ra là quá trình xử lý phải bảo đảm đúng quy định pháp luật, hài hòa lợi ích giữa các bên, chia sẻ rủi ro hợp lý và đảm bảo môi trường cạnh tranh lành mạnh.

Đáng chú ý, Thủ tướng yêu cầu việc tháo gỡ phải hoàn thành trong tháng 12/2025. Đây được xem là mốc thời gian khá gấp, thể hiện quyết tâm đẩy nhanh tiến độ đối với các dự án năng lượng trọng điểm, trong bối cảnh nhiều dự án nguồn điện lớn đang chậm so với quy hoạch.

Theo đánh giá của giới chuyên môn, việc Chính phủ trực tiếp giao một Phó Thủ tướng phụ trách xử lý cho thấy tầm quan trọng của dự án LNG Long An I và II trong tổng thể chiến lược chuyển dịch năng lượng và đảm bảo nguồn cung điện trung – dài hạn. Đây cũng là tín hiệu tích cực đối với các nhà đầu tư nước ngoài đang quan tâm tới lĩnh vực điện khí tại Việt Nam.

Chỉ đạo này đồng thời đặt trách nhiệm rõ ràng cho các cơ quan quản lý trong việc phối hợp, tránh tình trạng đùn đẩy, kéo dài thủ tục như đã xảy ra trong thời gian qua.

Hành trình pháp lý kéo dài của dự án LNG Long An

LNG - 60s Hôm Nay
Thủ tướng chỉ đạo gỡ vướng dự án điện khí LNG 3 tỷ USD. Ảnh: Vietnamfinance

Dự án Nhà máy điện LNG Long An I và II đã được UBND tỉnh Long An cấp quyết định chủ trương đầu tư và giấy chứng nhận đăng ký đầu tư từ tháng 3/2021 cho Công ty VinaCapital GS Energy Pte. Ltd. Đây là doanh nghiệp liên doanh giữa VinaCapital và GS Energy, một tập đoàn năng lượng lớn đến từ Hàn Quốc.

Trong quá trình chuẩn bị triển khai, chủ đầu tư đã từng bước hoàn thiện các thủ tục quan trọng. Tháng 6/2023, VinaCapital và GS Energy ký biên bản ghi nhớ với Ngân hàng Xuất nhập khẩu Hàn Quốc (KEXIM) về việc hỗ trợ tài chính cho dự án, mở ra khả năng thu xếp vốn quốc tế quy mô lớn.

Đến tháng 4/2024, UBND tỉnh Long An tiếp tục phê duyệt kế hoạch triển khai đầu tư, đặt mục tiêu đưa Nhà máy LNG Long An I vào vận hành thương mại tháng 6/2028 và Nhà máy LNG Long An II vào tháng 6/2031. Tháng 3/2025, Bộ Công Thương cho biết chủ đầu tư đã nhận được văn bản thẩm định báo cáo khả thi từ Cục Điện lực và đang hoàn tất các bước cuối để phê duyệt F/S.

Song song đó, dự án cũng đã nộp hồ sơ và tiến hành đàm phán hợp đồng mua bán điện với Công ty Mua bán điện thuộc EVN, chuẩn bị ký thỏa thuận đấu nối với NPT và đàm phán các thỏa thuận hạ tầng khí với PV Gas. Dù vậy, nhiều khâu quan trọng vẫn chưa thể hoàn tất, khiến tiến độ chung bị đình trệ.

Vướng mắc không riêng một dự án, bài toán chung của điện khí LNG

Tháng 10/2025, một nhóm nhà đầu tư điện khí LNG, trong đó có dự án Long An I và II, đã gửi kiến nghị tới Quốc hội đề xuất bổ sung cơ chế đặc thù cho các dự án LNG. Theo các nhà đầu tư, khó khăn lớn nhất hiện nay nằm ở việc đàm phán hợp đồng mua bán điện, hợp đồng cung cấp khí, cơ chế chia sẻ rủi ro tỷ giá và khả năng thu xếp vốn dài hạn.

Thực tế cho thấy, dù được xác định là nguồn điện chuyển tiếp quan trọng trong lộ trình giảm phát thải, các dự án LNG tại Việt Nam vẫn thiếu một khung chính sách đồng bộ và đủ sức hấp dẫn để triển khai nhanh. Hiện nay, nhà máy điện khí LNG duy nhất đã đi vào vận hành là Nhơn Trạch 3 và Nhơn Trạch 4 tại Đồng Nai.

Trong bối cảnh đó, việc tháo gỡ cho dự án LNG Long An I và II được kỳ vọng sẽ tạo tiền lệ tích cực cho các dự án LNG khác đang gặp khó khăn tương tự. Nếu xử lý thành công, đây không chỉ là cú hích cho riêng dự án 3 tỷ USD này, mà còn góp phần khai thông dòng vốn đầu tư vào lĩnh vực điện khí trong giai đoạn tới.

Quan sát từ thị trường cho thấy, các nhà đầu tư đang chờ đợi những tín hiệu chính sách rõ ràng hơn sau chỉ đạo lần này của Thủ tướng, coi đây là phép thử cho quyết tâm cải thiện môi trường đầu tư năng lượng tại Việt Nam.
